为落实区委区政府加强雨污分流管网工程管理的指示,贯彻作风建设提升年的工作要求,4月12日区建筑工务局组织召开了雨污分流管网工程工作推进会,将压力不衰减度地传导到各参建单位,并严格落实严管严罚,取得了一定的成效。
一、及时传达学习
各施工、监理单位高度重视
于4月13-14日组织现场管理人员
施工班组长等学习4月12日的会议精神
将全面加强雨污分流管网工程管理的
工作要求传达到施工第一线,层层传导压力
要求参建人员必须认清形势,提高认识
落实责任,马上对工程进行全面自查自纠
现场图走一波,各街道对本次工程重视有加!
二、坚决严管严罚
针对横岗街道横岗社区、六约片区(龙岗大道以南)雨污分流管网工程管理混乱、文明施工严重不到位、责令整改不落实等问题,区建筑工务局已对施工单位(深圳市交运工程集团有限公司)和监理单位(深圳市东部建设监理有限责任公司)提出对合同履约批评预警,并分别处以违约金9.4万元和0.4万元。

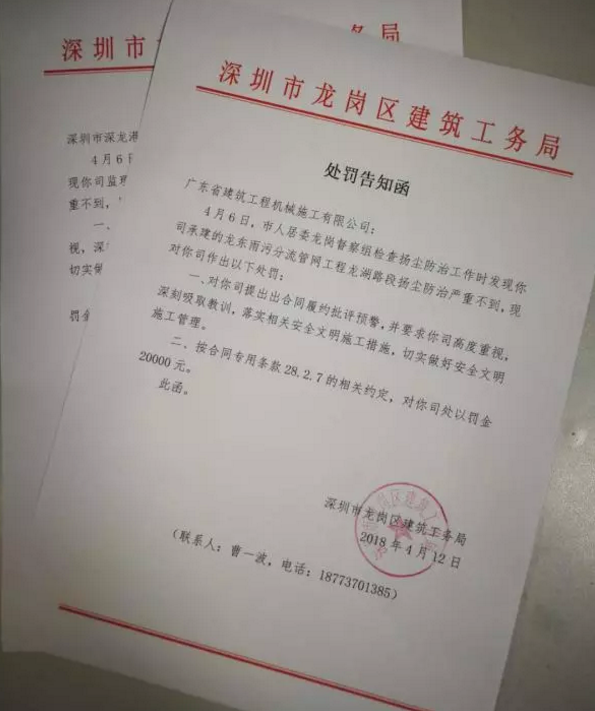

针对宝龙街道龙东片区雨污分流
管网工程扬尘控制不力的问题
对施工单位:
(广东省建筑工程机械施工有限公司)
和监理单位:
(深圳市深龙港建设监理有限公司)
提出对合同履约批评预警,并分别
处以违约金2万元和0.2万元!
经统计,4月12日至18日就雨污分流管网工程的质量、安全生产、项目人员到岗情况、文明施工等方面进行全面检查,共下达合同违约处理通知书25份,共处违约金14.065万元。对其中11家施工单位下达合同违约处理通知书17份,共处违约金12.465万元;对其中5家监理单位下达合同违约处理通知书8份,共处违约金1.6万元。
同时,对于检查中发现的问题
定紧盯问题不放松,落实整改不懈怠
必须给工程狮的敬业精神点个赞
坚持严格执法,工作踏实认真

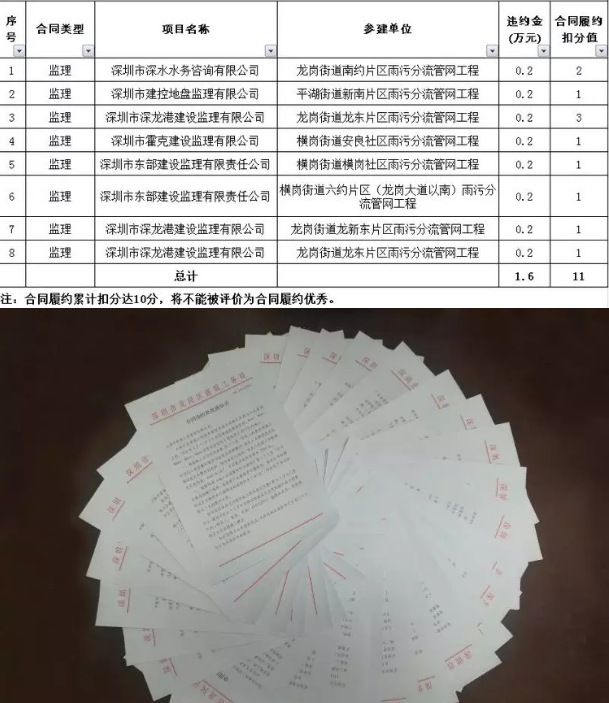

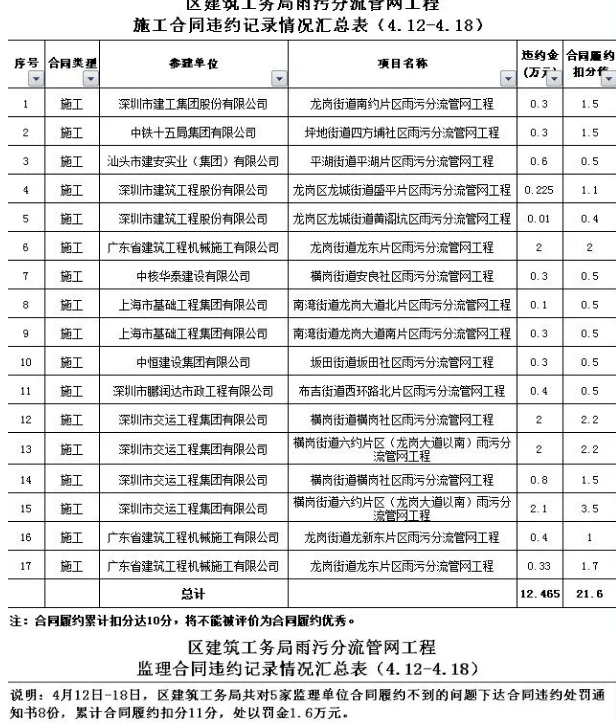

下面是违约记录情况汇总表哦~
三、加强科学组织
前阶段部分项目迫于考核压力
赶管道铺设进度,存在随意开挖
路面恢复进度滞后,市民对此诟病颇多
为尽快扭转这种局面,已要求路面恢复
进度滞后较多的10个工程暂停铺设管道
并且投入力量加快路面恢复进度!
将加强统筹,对各项目新开管道工程
施工计划进行把关,实现精细化管理
根据施工力量组织逐片逐段施工
铺设管道后尽早恢复路面
四、强化联动监督
进一步加强与住建部门的联动
形成合力,现正积极配合区质监站
对雨污分流管网工程的专项检查
对住建部门发现的问题,积极落实整改
日常管理过程中发现比较严重的问题
也将报住建部门,请其予以行政处罚!
将尽快通过"三个一"引入社会力量
加强对雨污分流管网工程的监督
即"一个二维码、一张调查表、一个投诉电话"
接受市民的监督和投诉,有问题
早整改早回应,及时解决问题、化解矛盾
工程狮们齐上阵,重打“整治组合拳”
